Common Data Environment (CDE): Definition, Nutzen und Bedeutung für dein BIM-Projekt

Warum du ein CDE brauchst und wie du es erfolgreich implementierst

Warum du ein CDE brauchst und wie du es erfolgreich implementierst

Weißt du, wo in deinem BIM Projekt gerade die gültige Modellversion liegt und wer zuletzt daran gearbeitet hat?
Wenn du jetzt zögerst, ist es höchste Zeit, dich mit dem Konzept der Common Data Environment CDE auseinanderzusetzen. Denn mit der ISO 19650 und dem kommenden Data Act wird das CDE nicht nur zur Effizienzfrage, sondern zur Pflicht. In diesem Artikel erfährst du, warum ein CDE für dein BIM Projekt unverzichtbar ist und wie du es erfolgreich einführst.

BIM - Comon Data Enviroment
BIM - Comon Data Enviroment
BIM - Comon Data Enviroment

1. Was ist ein CDE und warum wird es bald Pflicht?

Ein Common Data Environment (CDE) – auf Deutsch gemeinsame Datenumgebung – ist laut ISO 19650 die „einzige verlässliche Informationsquelle“ für ein BIM-Projekt.

Ein CDE ist nicht nur eine technische Plattform, sondern ein strukturierter Prozess zur Verwaltung, Organisation und gemeinsamen Nutzung aller projektbezogenen Informationen über den gesamten Lebenszyklus hinweg. Es gewährleistet eine koordinierte Zusammenarbeit aller Beteiligten und minimiert Fehler durch klare Versionierung und Zugriffssteuerung.

Konkret heißt das: Modelle, Pläne und Dokumente werden an einem Ort gespeichert, versioniert und klar gekennzeichnet (Work in Progress, Shared, Published). So weiß jeder immer, woran er ist – egal ob Planer, Bauherr oder Betreiber.

Seit dem 24. September 2023 gilt in Europa der Data Governance Act (DGA), der für transparente Datenprozesse sorgt. Noch wichtiger: Am 12. September 2025 tritt der Data Act in Kraft. Dieser verpflichtet dazu, die im Projektlebenszyklus generierten Daten (vom Entwurf bis zum Betrieb) zugänglich und wiederverwendbar zu machen – für alle Beteiligten, einschließlich Unternehmen, Nutzer*innen und Behörden. Ziel: Daten sollen zwischen Plattformen leichter portierbar und kontrollierbar sein.

2. Zentrale Vorteile eines CDE für deinen BIM-Workflow

Ein modernes CDE bringt Ordnung ins Projekt, Struktur in den Workflow und Mehrwert im Alltag. Die folgende Übersicht zeigt, welche Vorteile es für deinen BIM-Workflow bietet und wie sie sich konkret im Projekt auswirken.

Vorteil

Direkte Auswirkung

Multidisziplinäre Zusammenarbeit

Alle arbeiten mit derselben Version, weniger Nacharbeit.

Vollständige Nachverfolgbarkeit

Automatisches Protokoll: Wer hat was wann geändert?

Normenkonformität

Prozesse gemäß ISO 19650 und europäischer Gesetzgebung.

Informationssicherheit

Fein abgestufte Zugriffsrechte, Cloud-Verschlüsselung.

Zeitersparnis

Automatisierte Prüfung, Freigabe und Veröffentlichung von Modellen.

3. Unverzichtbare Funktionen eines modernen CDE

  • Versions- und Statusverwaltung (WIP, Shared, Published)

  • Web-Viewer für IFC/BCF, 3D-Modelle und 2D-Pläne

  • Anpassbare Workflows für Prüfung/Freigabe

  • Rollenbasierte Zugriffssteuerung

  • API/openBIM-Schnittstellen für Archicad, Revit, Solibri etc.

  • Automatisierte Dateibenennung gemäß ISO 19650

  • Audit-Trail und rechtssichere Exporte

Diese Funktionen sorgen dafür, dass alle Projektbeteiligten jederzeit auf aktuelle, konsistente und geprüfte Informationen zugreifen können. Durch die Integration von offenen Standards und Schnittstellen wird die Kompatibilität mit verschiedenen BIM-Tools sichergestellt.

Diese Struktur stellt sicher, dass die Informationsbedarfe von der strategischen Ebene (OIR/AIR) über das konkrete Projekt (PIR/AIA - EIR) bis hin zur modellbasierten Lieferung (PIM) und Nutzung (AIM) konsistent definiert und umgesetzt werden.

3.1 Status in der gemeinsamen Datenumgebung gemäß ISO 19650

Um den Informationsaustausch im CDE strukturiert zu steuern, definiert die ISO 19650 vier zentrale Status für Informationen. Diese beschreiben den Reifegrad und die Freigabeprozesse von Daten im Projektlebenszyklus:

  • In Bearbeitung (Work in Progress – WIP): Nur für das interne Team sichtbar, in Entwicklung.

  • Geteilt (Shared): Zur Koordination freigegeben, aber noch nicht zur Ausführung autorisiert.

  • Veröffentlicht (Published): Für Planung, Bau oder Betrieb autorisierte Information.

  • Archiviert (Archived): Revisionssicher gespeicherte Informationsstände.

Jeder Status spiegelt eine unterschiedliche Phase des Datenmanagements wider und stellt sicher, dass nur geprüfte und freigegebene Daten verwendet werden. Zum Beispiel darf ein Modell erst dann „Published“ werden, wenn alle Qualitätsprüfungen abgeschlossen sind. So werden Missverständnisse und Fehler durch veraltete oder unvollständige Informationen vermieden.

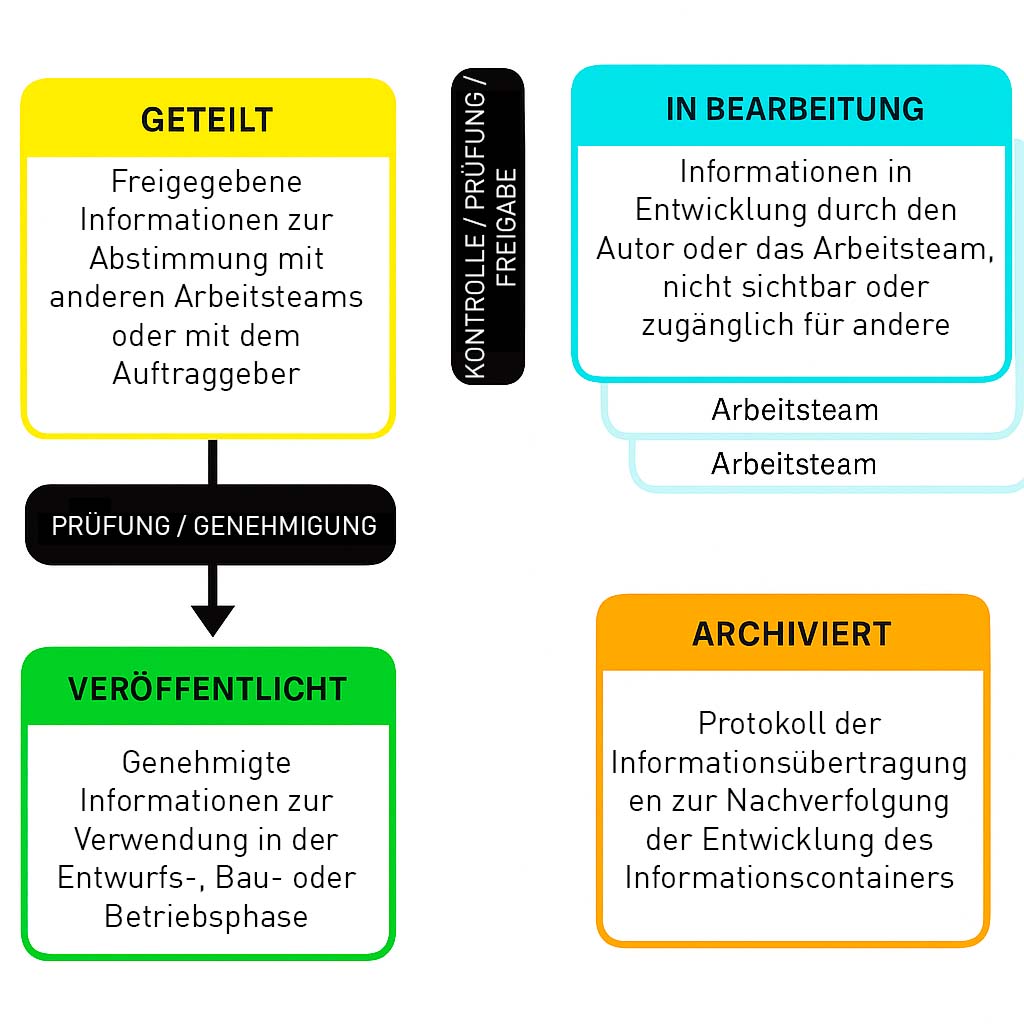

Comon Data Enviroment - Status  Dokumenten
Comon Data Enviroment - Status  Dokumenten
Comon Data Enviroment - Status  Dokumenten

3.2 Unterschied CDE vs. traditionelle Dokumentenmanagementsysteme

Viele verwechseln ein CDE mit einem herkömmlichen Dokumentenmanagementsystem (DMS). Während DMS primär Dokumente speichern und verwalten, bietet ein CDE einen ganzheitlichen Ansatz für BIM-Projekte:

  • Integration von BIM-Modellen und Daten statt nur Dokumente

  • Versions- und Statuskontrolle mit definierten Freigabeprozessen

  • Förderung der Zusammenarbeit aller Disziplinen auf einer gemeinsamen Plattform

  • Transparente Audit-Trails und Nachvollziehbarkeit aller Änderungen

4. Marktführer unter den CDE-Plattformen 2025 (Kurzvergleich)

Bei der Auswahl einer Common Data Environment (CDE) Plattform ist die ISO 19650 Zertifizierung ein entscheidendes Qualitätsmerkmal. Sie bestätigt, dass die Plattform offiziell die Anforderungen der internationalen Norm für das Informationsmanagement in BIM-Projekten erfüllt.

Aktuell ist Oracle Aconex die einzige CDE-Plattform mit einer offiziellen ISO 19650 Zertifizierung (zertifiziert durch BSI & DIN SPEC 91391). Das bedeutet ein besonders hohes Maß an Normenkonformität und Nachweisbarkeit.

Plattform

Stärken

Lizenzmodell

Oracle Aconex

Einzige Plattform mit offizieller ISO 19650-Zertifizierung (BSI & DIN SPEC 91391)
• Globale Projektabwicklung
• Leistungsstarke Dokumentenkontrolle

SaaS (nach Angebot)

Dalux Box

• ISO 19650-konform
• Archicad/Revit-Plugins
• Blitzschneller Mobile-Viewer

SaaS pro Benutzer

Catenda Hub

• 100 % openBIM
• Fortschrittliches BCF-Management
• Leistungsstarker Viewer

SaaS pro Projekt

BIMcollab Twin

• Fokus auf „Digital Twin“
• Daten- statt dokumentenbasiert
• Stark in der Betriebsphase

Skalierbares SaaS

Autodesk Construction Cloud(ehem. BIM 360)

• Tiefe Integration mit Revit & Autodesk Docs

SaaS je nach Modul

Trimble Connect

• Gutes Preis-Leistungs-Verhältnis
• Option Kauf- oder Abonnementlizenz
• Hybrid-Cloud

Abonnement oder Dauerlizenz

Asite

• Globale CDE-Plattform
• Flexibles Workflow-Management

Flexibles SaaS

Viewpoint

• Robuste Bau- und ERP-Lösung
• 3D-Visualisierung & Konflikt-Erkennung im Browser

Lizenzen und SaaS

Was bedeutet das für dein Projekt?

Die offizielle ISO 19650-Zertifizierung von Oracle Aconex bietet die höchste Sicherheit, dass alle Normanforderungen geprüft und eingehalten werden. Plattformen ohne Zertifikat setzen die Norm zwar um, haben aber noch keinen externen Validierungsprozess durchlaufen. Je nach Projektanforderung und Risikobereitschaft kann dies entscheidend sein.

Erklärung der Lizenzmodelle

  • SaaS pro Benutzer: Bei diesem Modell wird eine monatliche Gebühr für jeden einzelnen Benutzer erhoben, unabhängig von der Anzahl der Projekte, an denen er beteiligt ist.

  • SaaS pro Projekt: Hierbei wird eine monatliche Gebühr für jedes aktive Projekt berechnet, unabhängig von der Anzahl der Benutzer, die daran arbeiten.

  • SaaS skalierbar: Dieses Modell bietet Flexibilität in der Anzahl der Benutzer oder Projekte und kann an die spezifischen Bedürfnisse des Kunden angepasst werden.

  • SaaS je nach Modul: Die Kosten variieren je nach den genutzten Modulen oder Funktionen innerhalb der Plattform.

  • Abonnement oder Dauerlizenz: Kunden haben die Wahl zwischen einem jährlichen Abonnement oder dem Erwerb einer Lizenz mit unbegrenzter Laufzeit.

  • Flexibles SaaS: Kombiniert Cloud-Zugang mit Anpassungsoptionen, um den spezifischen Anforderungen des Kunden gerecht zu werden.

  • Lizenzen und SaaS: Eine Mischung aus traditionellen Lizenzen und Cloud-basiertem Zugang, die Flexibilität in der Benutzer- und Projektverwaltung bietet.

5. In 6 Schritten ein CDE erfolgreich einführen.

  1. Interne Analyse
    ○ Welche Formate nutzt ihr (IFC, RVT, PLN)?
    ○ Welche Projektphasen deckt ihr ab (Planung, Bau, Betrieb)?

  2. Informationsstandards definieren
    ○ Dateibenennung nach ISO 19650
    ○ Verantwortlichkeitsmatrix (RACI)

  3. Plattform auswählen
    ○ Mit einem 2- bis 4-wöchigen Pilotprojekt testen

  4. Schulung und Nutzungsrichtlinien
    ○ Freigabestatus und Workflows dokumentieren

  5. Kontrollierte Migration
    ○ Zuerst "Shared"-Modelle hochladen, nicht den gesamten Altbestand

  6. Audit & kontinuierliche Verbesserung
    ○ KPIs überwachen (Zugriffszeiten, gelöste Issues)

Fazit

CDE oder Chaos – ab 2025 ist das keine Wahl mehr. Wenn dein Projekt reibungslos laufen und die europäischen Vorgaben erfüllen soll, ist jetzt der Zeitpunkt, auf eine Common Data Environment zu setzen. Lass nicht zu, dass das Chaos die Oberhand gewinnt!
